自疫情发生以来,第二分公司按照公司始终将防疫工作作为头等大事的要求,坚持一手抓疫情防控保稳定,一手抓复工复产稳增长的工作思路,从组织领导、疫情防控、物资保障、安全生产等方面全方位统筹谋划复工复产工作。由分公司承施的协和医学院修缮工程已于3月20日通过有关部门检查全面复工。返岗人员43人。该工程是为北京协和医院百年院庆庆典活动增色,对协和医学院旧址E、F、K、L(5、6、11、12)号楼进行修缮。2019年11月27日开工,计划2020年11月26日竣工,工期为365天。受突发新冠肺炎疫情影响,使得工期更加紧迫。为贯彻落实习近平总书记重要讲话和指示精神,落实市委市政府关于新冠肺炎疫情防控工作部署,项目部及时与甲方进行沟通,进一步加强协和医院老楼修缮项目施工现场疫情防控工作及施工现场管理,推进项目安全有序复工,确保疫情防控和安全生产形势稳定可控。
成立防控管理小组
项目部成立施工现场疫情防控管理小组,总体研究部署项目疫情防控工作,由项目执行经理史玉龙担任防控管理小组组长,同时细化分工,明确信息汇报、后勤保障,消杀监管、防疫宣传、体温监测等各项职责。
组织召开复工防控专项方案交底会
3月17日召开了复工保障措施、疫情防控专项方案交底会议,对全体项目部人员就领导体系、复工保障措施、疫情防控应急预案、后勤保障,预案演练等方面做了全面交底,对做好项目复工及疫情防控工作进行了安排部署,落实到岗、责任到人。
防控物资准备到位
在正式复工前,项目部设置防疫物资专用库,采购一次性医用口罩4200个,洗手液2箱,背负式喷雾器2套,喷壶5把,防护服2套,护目镜2个,测温枪3把,水银温度计5支,一次性手套100副,84消毒液2箱,酒精1箱。并由专人负责采购防疫物资,做好管理入库、出库和发放台账记录。当库存物资少于10天的消耗用量时,立即进行补充,以保证各类防疫库存物资不少于5天消耗用量,充分满足生产需要,切实保障安全生产工作有序进行。
做好返岗人员健康管理
建立项目返岗员工健康档案,严格摸排人员出行轨迹,进行“一人一档”健康状况登记,全面掌握员工当前身体状况、假期外出情况,与重点疫区人员接触情况及共同生活成员健康状况。对存在风险的人员予以劝返。由专人负责对每一名项目管理人员及返京劳务人员建立以身份证复印件、花名册、健康宝截屏等多种方式的实名制健康档案。
施工现场筑牢“防疫之墙”

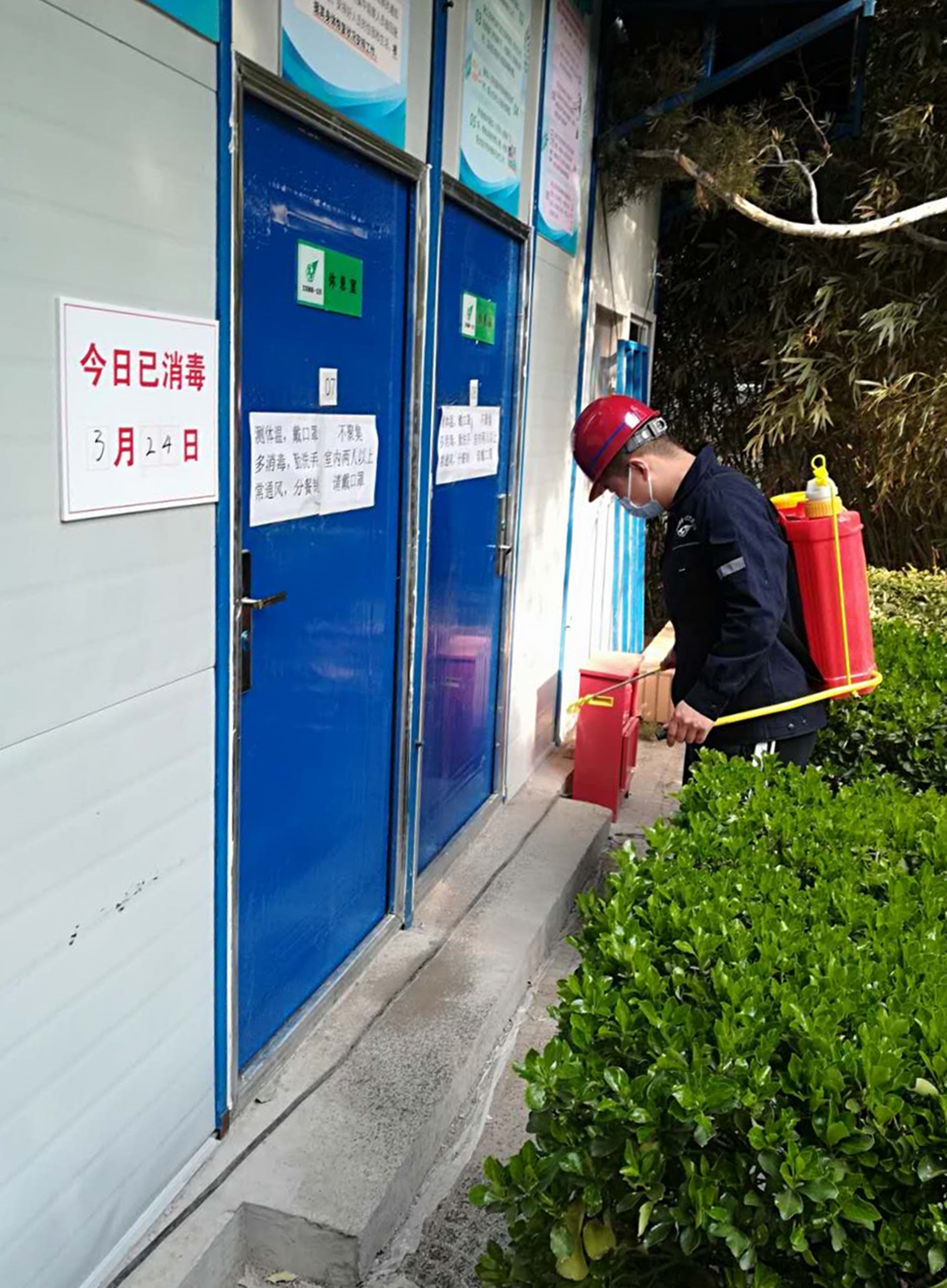

施工现场实施封闭式集中管理,安排专人每日进行一次无死角消杀工作。对现场出入口、办公室区内外、休息区内外、临时卫生间内外、施工区域过道、外脚手架马道、作业面等进行全面彻底消毒,重点部位多次进行消毒,并认真填写消杀记录。同时在施工现场设置专门隔离室,且隔离室配置床、桌椅等简单家具,床上用品、洗漱用品、餐饮用品,水银温度计、免洗杀菌洗手液、口罩等防疫物资一应俱全。
施工现场出入口设置测温点,要求所有进入人员使用免洗杀菌洗手液进行手部消毒,并由专人负责测量体温,体温异常者不得入内。体温检测组每日上下午对全体人员进行两次体温检测并进行详细记录。来访人员严格遵守进出流程,并检查来访人员健康宝状态,检查无误后,发放临时出入证方可进入。
施工现场不设置劳务人员宿舍,每日安排专车专人接送劳务人员往返于住所及施工现场两地,要求路途中做好个人防护,接送之后对车辆进行全面消毒。认真填写上下班人员运送记录及路线登记表。
设置专人对项目返京劳务人员实施14日监督性医学观察,隔离住所位于北京市丰台区长辛店镇辛庄村(甲1号院),对隔离人员每日2次测量体温,做好消杀防疫及生活保障工作等。
强化防疫教育,做好防疫宣传工作
加强对进场务工人员疫情防控知识宣讲,提高防范意识和参与社会群防群控的自觉性。如实报告个人健康状况,并作出身体健康和自我防控的承诺,主动做好自我防护,养成良好卫生习惯,正确佩戴防护口罩。同时通过张贴海报、标语等宣传防疫知识,提高全体人员的防范意识。现场一旦有人员发热、干咳、咽痛、身体乏力等症状时,立即启动应急处置流程。
项目部将继续毫不放松抓紧抓实各项防控工作,坚决杜绝麻痹思想、侥幸心理,在疫情与发展的大考中,克服一切困难,凝心聚力,众志成城,全力以赴交出一份保安全、稳发展、促大局的过硬答卷。
